溫州意華通訊接插件公司供應鏈改善項目
日期:
2023-02-16
瀏覽次數:
2608
項目時間:? 2010年4月-2013年10月
項目老師及履歷:胡老師? ??
10年世界500強美資電子公司六西格瑪推行和管理經驗,6年精益生產推行管理經驗;
5年美資電子公司機械工程經歷和5年的制造工程經歷,1年臺資企業模具設計經歷;
BMGI論證的精益六西格瑪黑帶大師。
成功輔導的企業
泰科電子、浙江溫州意華集團、世界500強某美資企業等
重要成就:
1.泰科電子Socket-T連接器品質改善項目以及華南區各工廠的精益生產項目輔導;
2.浙江溫州意華集團精益生產系統的導入及項目輔導;
3.世界500強企業先進拉動系統(APS)導入及項目輔導、黑帶內訓及黑帶項目輔導、 RPS導入及項目輔導、供應商milk-run應用項目及項目輔導。
企業簡介:
溫州意華通訊接插件公司成立于1990年,是一家集產品研發、生產、銷售為一體的企業,為國內最具實力的通訊連接器生產商之一,有員工2500余名。
??
企業主要問題:
1.交付周期長,物料采購周期比行業一流企業長3.5天,生產周期比行業龍頭長0.5天
2.高端客戶流失嚴重,連續有數個重要戶因為交期撤銷訂單。
3.計劃達成率低,銷售插單頻繁,過去半年平均每月有46.3次插單
4.生產效率低下,人均產值只有行業龍頭的78%

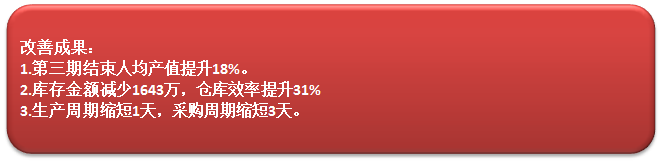

改善過程:
1.生產計劃實施“一冷三滾”,嚴控插單,插單需要總經理簽字批準。嚴禁物管部門干擾生產。
2.前后花3個月,與重要客戶溝通,在生產周期和采購周期方面達成一致,確保85%的訂單嚴格按照這個周期生產。
3.強化PMC職能和權威,內部交叉培訓,確保PMC每人都是多能工。
4.規范物料管控,實施物料ABC三級管理,確保A級別物料零損耗。壓縮物料轉手環節,改善物料現場管理,杜絕用錯料,領錯料現象。
5.研發部門集中精力解決BOM,ECN準確性。狠抓新產品試產導入和產前準備,確保量產初期研發跟生產一起解決問題。
?6.建立小訂單生產線,大量減少換線次數,培養多能工,所有的小訂單不再占用生產線。
7.成立稽核小組,每日稽核,每周通報,并定期內部討論分享,確保公司執行力不斷提升。?
